服务名称:信息系统(网站)验收上线

服务对象:校内二级单位

办理方式:线下办理

受理时限: /

服务介绍:

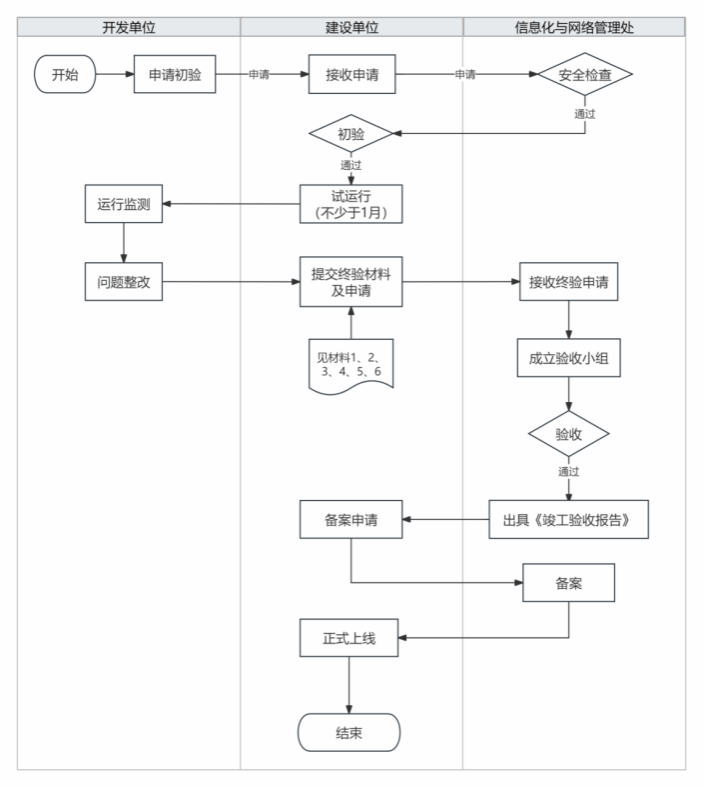

信息系统(网站)项目验收、上线的流规定

1.竣工验收组织方:信网处负责组织竣工验收。

2.验收流程:建设单位先自行组织初验,初验通过后开展不少于1个月的试运行。试运行无重大故障、指标达标后,建设单位向信网处提交《竣工验收申请》及验收相关材料。

3.上线要求:项目竣工验收通过后,建设单位需向信网处提交信息系统备案申请,备案通过方可正式上线运行。




1. 终验材料

(1) 《竣工验收申请》

(2) 采购文件

招投标文件

项目合同

(3) 设计文件最终版

(4) 测试报告

《开发测试报告》

《功能测试报告》

《用户测试报告》

(5) 初验报告

(6) 运维文件

安装部署手册

使用手册

(7) 特殊材料(如有):涉及数据加密的系统,须提供解密算法及密钥

2. 说明

1. 等级保护备案时限:二级系统上线后 1 个月内完成等保测评及公安备案;三级系统上线前完成等保测评及公安备案。

2. 定制化开发系统:开发单位必须提供源代码和第三方代码审计报告。

3. 开放互联网访问:信息系统(网站)上线后可根据业务需要,按流程申请开放互联网访问权限。
